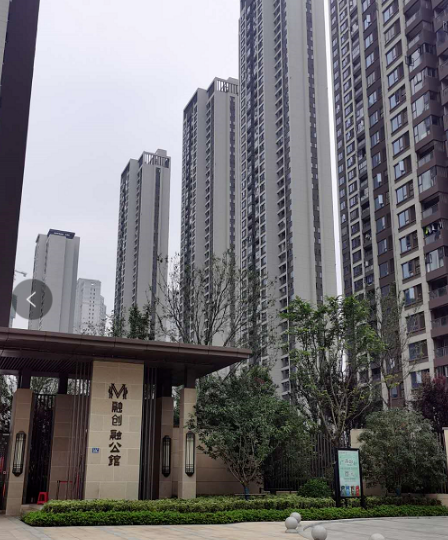

對于銀建人來說,每個房子都是一顆璀璨的星,它們從星芒微露到星光閃耀,都是大家共同的美好愿景。以匠心,致初心、成極致。以建筑為尺,卻高于建筑;以質量為度,卻超越高度。蘭東峰的項目團隊,在武漢融創融公館中越過重重困難,最終完美交付,得到甲方一致好評!
該項目自2018年底開始施工,但世事難料,由于種種原因,原有的計劃與節奏被整體“移位”到2019年的6月底。而武漢市10月15日舉行世界軍人運動會,成為了項目的關鍵掣肘。軍運會期間將是整個項目濕作業沖刺階段,是所有甲分包材料到場及安裝的高峰期,而當時整個團隊對軍運會期間的限制舉措尚不知曉。
更雪上加霜的是,隨著竣備的到來,發現項目各施工單位均不同程度的出現了“用工荒”的現象:項目施工戰線過長、武漢高溫、軍運會等因素,致使勞動力短缺。尤其是室內精裝修濕作業工人,每天需要20—40名施工人完成近5萬㎡的瓷磚鋪貼量,預感這是即將阻礙項目成功的最大鴻溝。
面對種種困難,我們首先解決的是“人”的問題。但勞務人員沒有解決,項目部自身的問題又暴露出來,工程進度無法推進,公司的形象在甲方縮減,讓甲方十分不滿意。公司領導為了樹立銀建品牌,重質量,不丟我們銀建的形象。經工程中心領導的考慮及決策,馬上更換新的項目團隊,讓新的項目團隊臨危受命。在項目部的努力下,穩住原有的勞務班組,及時處理原有項目團隊遺留的各種問題,保證項目的施工順利穩定推進。團隊的有生力量慢慢壯大,作戰思維調整轉變,公司領導和項目部不惜一切代價保證項目的正常運行。

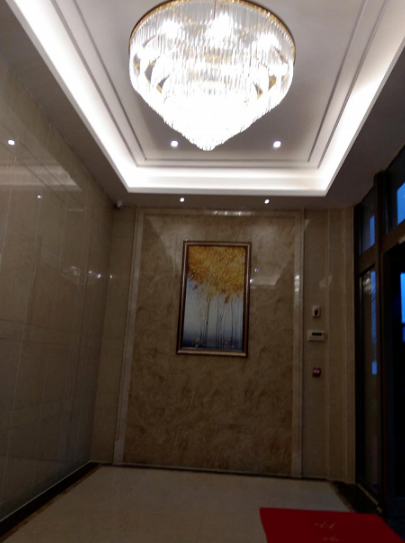

就這樣身體力行,本著具體問題具體分析的態度,新的項目團隊慢慢地扭轉被動局面,打開了局勢、爭取了時間。整個工程推動過程中,項目經理連夜帶隊查驗問題,遇到問題現場進行溝通解決。為了保證交付率及維修整改率,團隊優化了交付策略:制定三層交付體系,通過層層服務,提高業主滿意度,確保交付率;項目部定制交付期間統一服裝,制定交付細則、灌輸快修機制,確保了交付順暢化、規范化及精細化,提升了精裝修室內快修反應時效及整改率。通過種種細節的把控,大家篤定會銀建精神“品質交付”。而最終的結果是我們做到了!
因為有這樣共同進退、互幫互助的團隊,才能在12月初,進行3天的業主對外開放日,接待75%戶業主的數據;才能有12月中旬,第三方測評的按時呈現;才能有12月下旬,6天時間,完成精裝交付的結果。
我們始終堅信,2020年韶華依舊;步步走來,星光將繼續閃耀。在銀建裝飾的版圖上,亮起越來越多的星光。締造于上乘、決勝于質量,我們做的不僅僅是項目,更是服務!
